Через сколько можно ходить по стяжке и продолжать ремонт

Ходить по стяжке можно не тогда, когда поверхность посветлела, а после срока, указанного в паспорте конкретной смеси. У быстротвердеющих составов лёгкий проход иногда разрешён через несколько часов, у обычной цементно-песчаной стяжки безопасный ориентир чаще измеряется сутками. Но допуск пешеходной нагрузки не означает готовность складировать материалы, ставить перегородки, включать тёплый пол или укладывать чувствительное покрытие. Для каждого этапа нужен свой критерий.

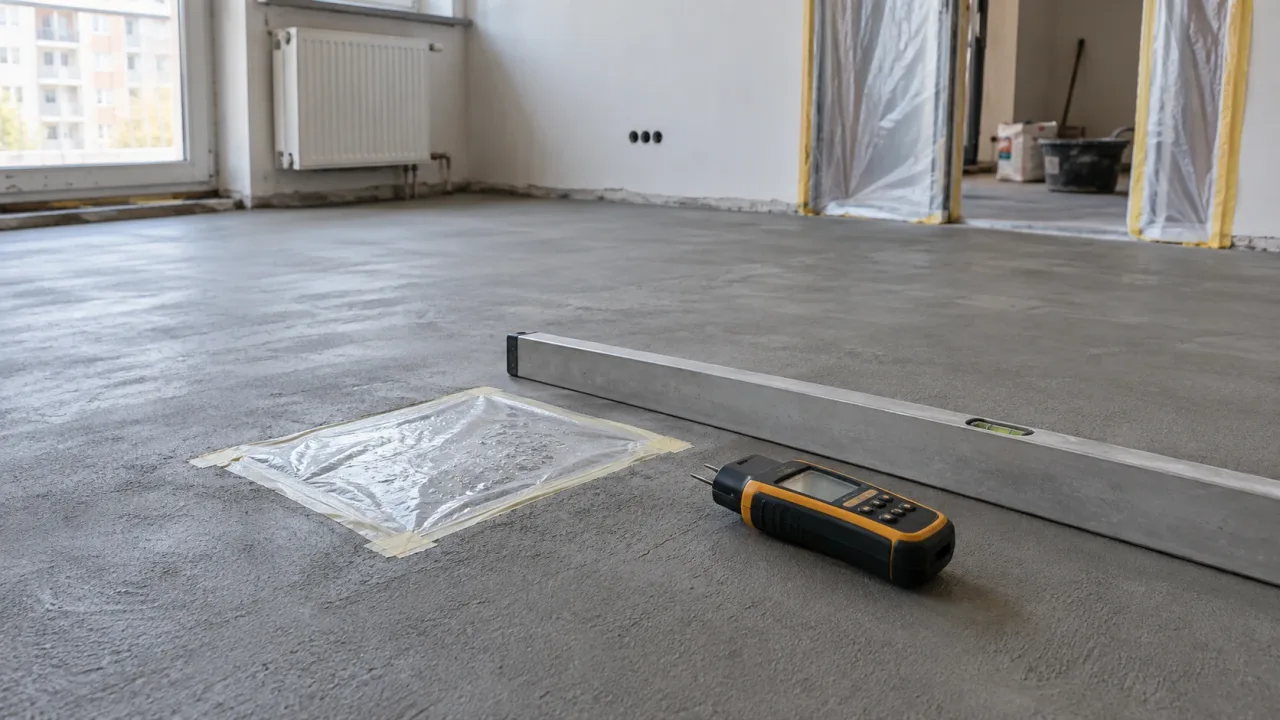

Проверка ровности и остаточной влажности новой цементной стяжки пола
Срок лёгкого прохода, строительной нагрузки и укладки покрытия проверяют отдельно

Четыре разных срока, которые нельзя путать

После заливки у пола нет одной даты «полностью высохло». На объекте последовательно оценивают:

  • первичное схватывание — поверхность уже не разравнивают;
  • возможность осторожно ходить без следов и разрушения кромок;
  • готовность к строительным нагрузкам и следующим мокрым работам;
  • готовность к финишному покрытию по прочности и остаточной влажности.

Технический лист SikaScreed-1 для заводской цементной смеси указывает: «Walkable: approximately 12 hours» при +23 °C и относительной влажности 50%. В том же документе для плитки, камня и паркета приведены разные интервалы. Этот пример показывает, почему нельзя переносить срок хождения на укладку любого покрытия.

Какие исходные данные нужны

До расчёта запишите:

  • точное название смеси или состав раствора;
  • дату и время затворения;
  • толщину слоя в самом толстом и тонком месте;
  • связанную, разделительную или плавающую конструкцию;
  • наличие труб тёплого пола;
  • температуру основания и воздуха;
  • влажность и фактическое проветривание;
  • способ ухода в первые дни;
  • вид следующей нагрузки и финишного покрытия.

Если подрядчик говорит только «полусухая» или «бетон М300», данных недостаточно. Марка прочности не сообщает водоцементное отношение, добавки, толщину и условия твердения.

Таблица ориентиров: когда какой этап допустим

Исходные условия Ориентир Что разрешено Что обязательно перепроверить
Быстротвердеющая заводская стяжка От нескольких часов по техлисту Осторожный проход Температуру, толщину, точную марку продукта
Обычная цементно-песчаная стяжка Часто не ранее 24–48 часов для осторожного прохода Только лёгкое перемещение по чистой поверхности Состояние кромок, отсутствие отпечатка и крошения
Полусухая стяжка с механизированной укладкой Срок назначает технолог смеси и подрядчик Лёгкий проход после набора начальной прочности Цемент, фибру, воду, уход и температуру
Быстросохнущая смесь под плитку Иногда от суток Грунтование или плитка, если это прямо разрешено Паспорт клея и основания, влажность чувствительного камня
Обычная стяжка под ламинат или ПВХ Не по календарю, а после измерения влажности Монтаж покрытия при выполнении его требований Метод измерения и предел производителя покрытия
Стяжка с тёплым полом После выдержки и протокола прогрева Запуск по ступеням, затем монтаж финиша Инструкцию смеси, проектную температуру и документ прогрева
Бетонная плита или площадка Хождение не равно проектной нагрузке Только согласованная ранняя нагрузка Проектный класс, уход, температуру и набор прочности

Ориентиры не заменяют техническую карту. Быстрый состав может допускать плитку через сутки, тогда как традиционная толстая стяжка в прохладной квартире останется влажной значительно дольше.

От чего зависит набор прочности

Цемент твердеет в реакции с водой. Слишком быстрое испарение не ускоряет процесс полезным образом, а повышает риск усадочных трещин и пыления. В первые дни поверхность защищают от сквозняка, солнца и локального перегрева способом, предусмотренным технологией.

На срок влияют:

  1. Тип вяжущего и заводские добавки.
  2. Количество воды и точность дозирования.
  3. Толщина и равномерность слоя.
  4. Температура основания и воздуха.
  5. Относительная влажность и воздухообмен.
  6. Контакт с впитывающим основанием.
  7. Наличие разделительной плёнки или утеплителя.
  8. Качество уплотнения и затирки.

Избыток воды делает раствор подвижнее, но увеличивает усадку и количество влаги, которую нужно удалить. Доливать воду в готовую смесь «для удобства» можно только в пределах инструкции.

Холод и жара

При низкой температуре реакции замедляются, а около точки замерзания вода в свежем слое способна повредить структуру. В жару поверхность быстро теряет влагу, хотя нижняя часть остаётся сырой. Поэтому календарный срок, полученный в лаборатории при +20…+23 °C, корректируют по фактическим условиям и техлисту.

Тепловая пушка, направленная на один участок, создаёт неравномерное высыхание. Открытые окна с сильным сквозняком тоже могут ухудшить результат. Нужен контролируемый уход, а не максимальная скорость испарения.

Как понять, что по стяжке уже можно ходить

Первую проверку делают у выхода, не наступая в центр комнаты. Поверхность должна быть однородной, без блестящей свободной воды. Лёгкое нажатие обувью не должно оставлять отпечаток, сдвигать зерно или разрушать кромку технологического шва.

Если паспорт разрешает проход, используют чистую обувь с плоской подошвой. Не поворачиваются на месте пяткой, не роняют инструмент и не таскают лестницу. Маршрут можно защитить широкими листами, которые распределяют нагрузку, но их не оставляют надолго на влажной поверхности, если они мешают высыханию.

Плохие признаки:

  • подошва оставляет матовый или влажный след;
  • поверхность проминается или царапается ногтем на заметную глубину;
  • углы и края крошатся от лёгкого касания;
  • слышен хруст рыхлого верхнего слоя;
  • есть тёмные мокрые участки и лужицы;
  • температура была ниже допустимой для смеси.

При сомнении добавьте время и обратитесь к технологу подрядчика. Попытка «проверить в центре» может оставить дефект там, где будет видимое покрытие.

Когда можно продолжать ремонт

Лёгкие работы и тяжёлая нагрузка — разные режимы. После допуска пешеходов обычно можно аккуратно разметить стены или выполнить работы без ударов и складирования. Монтаж перегородок, мешки смеси, тележки и строительные леса создают значительную точечную нагрузку.

Перед продолжением работ уточните:

  • максимальную раннюю нагрузку в технической карте;
  • необходимость защитного настила;
  • места прохождения труб тёплого пола;
  • положение деформационных швов;
  • можно ли сверлить и крепить направляющие;
  • не повредит ли закрытие поверхности режиму ухода.

Тяжёлые паллеты нельзя ставить в одном углу даже после того, как человек свободно ходит. Нагрузка распределяется по расчёту, а не по ощущению твёрдости верхних миллиметров.

Практический пример календаря

В комнате уложена заводская цементная стяжка толщиной 45 мм. В техлисте при +23 °C и 50% влажности указан лёгкий проход через 12 часов, плитка через 24 часа, паркет через 7 суток. На объекте держится +17 °C, вентиляция слабая, поэтому минимальные лабораторные сроки нельзя использовать автоматически.

Правильное решение: не открывать проход ровно через 12 часов, а проверить условие производителя и фактическое состояние. Плитку укладывать только после подтверждения технологом, а перед паркетом измерить остаточную влажность методом, который признают изготовители стяжки, клея и паркета. Календарь становится не обещанием, а последовательностью контрольных точек.

Через сколько можно ходить по полусухой стяжке

Полусухая технология содержит меньше воды, чем пластичный раствор, но это не гарантирует одинаковый срок на каждом объекте. Важны активность цемента, гранулометрия песка, добавки, фибра, уплотнение и уход. Распространённый допуск лёгкого прохода на следующий день должен подтверждаться подрядчиком и составом смеси.

После затирки поверхность иногда выглядит готовой уже вечером. Внутри процесс только начинается. Нельзя ставить стремянку на узкие ножки, катить тяжёлую тележку или складировать гипсокартон только потому, что след от ладони не остаётся.

У подрядчика запросите:

  • состав и производителя добавок;
  • толщину по помещениям;
  • правила укрытия и увлажнения;
  • время лёгкого прохода;
  • время строительной нагрузки;
  • требования к прогреву тёплого пола;
  • целевую влажность под выбранный финиш.

Когда укладывать плитку

Керамическая плитка менее чувствительна к влаге, чем дерево или многие рулонные покрытия, но ранняя укладка допустима только в согласованной системе. Основание должно набрать требуемую прочность, завершить критическую усадку и соответствовать условиям клея.

Для быстротвердеющей заводской смеси срок может составлять сутки. Для обычной стяжки он значительно больше. Грунтовка не блокирует усадку и не превращает слабый верхний слой в прочное основание.

Перед плиткой проверяют:

  • ровность и отсутствие бухтящих участков;
  • прочность поверхности и отсутствие цементной пыли;
  • раскрытие и положение швов;
  • влажность в пределах системы;
  • совместимость грунта, клея и основания;
  • необходимость перенести деформационные швы в облицовку.

Когда укладывать ламинат, линолеум и паркет

Влагочувствительные покрытия требуют измерения, а не только выдержки «четыре недели». Ламинат может разбухнуть, под линолеумом влага окажется запертой, а деревянный пол деформируется или потеряет сцепление с клеем.

Допустимый предел задаёт производитель покрытия и клея, причём значения зависят от метода измерения. Показание бытового поверхностного влагомера нельзя напрямую сравнивать с процентом CM из технической документации.

Плёночная проба показывает лишь риск испарения на небольшом участке и не заменяет количественное измерение. Для ответственной укладки используют поверенный прибор и протокол в нескольких точках, включая толстые и прохладные зоны.

Тёплый пол: когда включать

Тёплый пол не включают для ускорения свежей стяжки без разрешённого протокола. Сначала выдерживают срок, указанный производителем, затем поднимают температуру ступенями и фиксируют режим. Резкий нагрев даёт температурные напряжения и трещины.

После цикла прогрева систему охлаждают до температуры, допустимой для клея и покрытия. В документе отмечают даты, температуру подачи и длительность ступеней. Если трубы не сфотографированы, перед сверлением используют план трассировки или прибор поиска.

Через сколько можно ходить по бетону после заливки

Бетонная плита, лестница и стяжка имеют разное назначение. Возможность пройти по поверхности бетона не означает готовность снимать опалубку, нагружать перекрытие или заезжать автомобилем. Эти сроки определяет проект производства работ и фактический набор прочности.

Класс или марка вроде М300 описывает прочностную характеристику, а не гарантированный срок прохода. На результат влияют цемент, температура, уход и геометрия элемента. Для ответственных конструкций используют контрольные образцы или неразрушающие методы, которые интерпретирует специалист.

Частые ошибки

  • Принимать светлый цвет за полное высыхание.
  • Переносить срок быстросохнущей смеси на обычный раствор.
  • Путать лёгкий проход с полной строительной нагрузкой.
  • Сушить пол сильным сквозняком или локальной пушкой.
  • Добавлять лишнюю воду при замесе.
  • Укладывать ламинат без измерения остаточной влажности.
  • Включать тёплый пол сразу на максимальную температуру.
  • Перекрывать деформационные швы плиткой.
  • Ставить паллеты и перегородки на молодую стяжку.
  • Оценивать бетонную конструкцию только по твёрдой поверхности.

Как принять стяжку перед следующим этапом

Сверьте фактическую толщину и паспорт смеси, осмотрите трещины и кромки, проверьте ровность, простучите подозрительные места и измерьте влажность подходящим методом. Результаты запишите до закрытия пола. Если есть сетка трещин, бухтение, рыхлый слой или отклонение уровня, сначала определите причину и способ ремонта.

Итог простой: осторожно ходить можно после паспортного допуска и проверки поверхности; продолжать тяжёлый ремонт — после разрешённой строительной нагрузки; укладывать финиш — после достижения требуемой прочности и влажности. Это три разных решения, и самое позднее из них определяет календарь.

Частые вопросы

Что проверить перед тем, как ходить по стяжке?

Уточните точную смесь, время заливки, температуру, толщину и паспортный срок лёгкого прохода. Поверхность не должна проминаться, крошиться, оставлять мокрый след или иметь свободную воду.

Какие ошибки чаще всего допускают после заливки стяжки?

Путают возможность ходить с готовностью к тяжёлой нагрузке, сушат сквозняком, рано включают тёплый пол, складируют материалы и укладывают влагочувствительное покрытие без измерения влажности.

Когда состояние стяжки должен проверить специалист?

Специалист нужен при трещинах, бухтящих участках, крошении, промерзании, неизвестном составе, большой толщине, тёплом полу и перед дорогим влагочувствительным покрытием.

Как понять, что стяжка готова к продолжению ремонта?

Для лёгких работ нужен паспортный допуск по времени и прочная поверхность. Для тяжёлых нагрузок и финишного покрытия дополнительно проверяют прочность, ровность и остаточную влажность по требованиям всей системы.

Как вам статья?
из 5 на основе оценок
Читайте нас в Telegram

Подписывайтесь, чтобы не пропускать свежие материалы, редакционные подборки и новые разборы для дома и загородной жизни.

А у вас был похожий опыт по теме статьи? Поделитесь наблюдением, спорным моментом или практическим решением в комментариях.
Все комментарии проходят проверку перед публикацией
Комментарии
0
Читайте также
Новое за неделю
Содержание статьи
Где вы хотите поделиться?
Поиск
Найти материал по теме, тегу или разделу
