Какой столб нужен для подключения электричества к участку

Тип столба для подключения электричества нельзя выбирать до получения договора и технических условий от сетевой организации. Если точка присоединения находится на существующей опоре у границы участка, новый столб может вообще не понадобиться: ввод выполняют по согласованной схеме к фасаду, трубостойке или отдельной стойке со щитом учёта. Если нужна дополнительная опора, её материал, высоту, место и способ установки определяют проектом с учётом пролёта, кабеля, ветровой и гололёдной нагрузки.

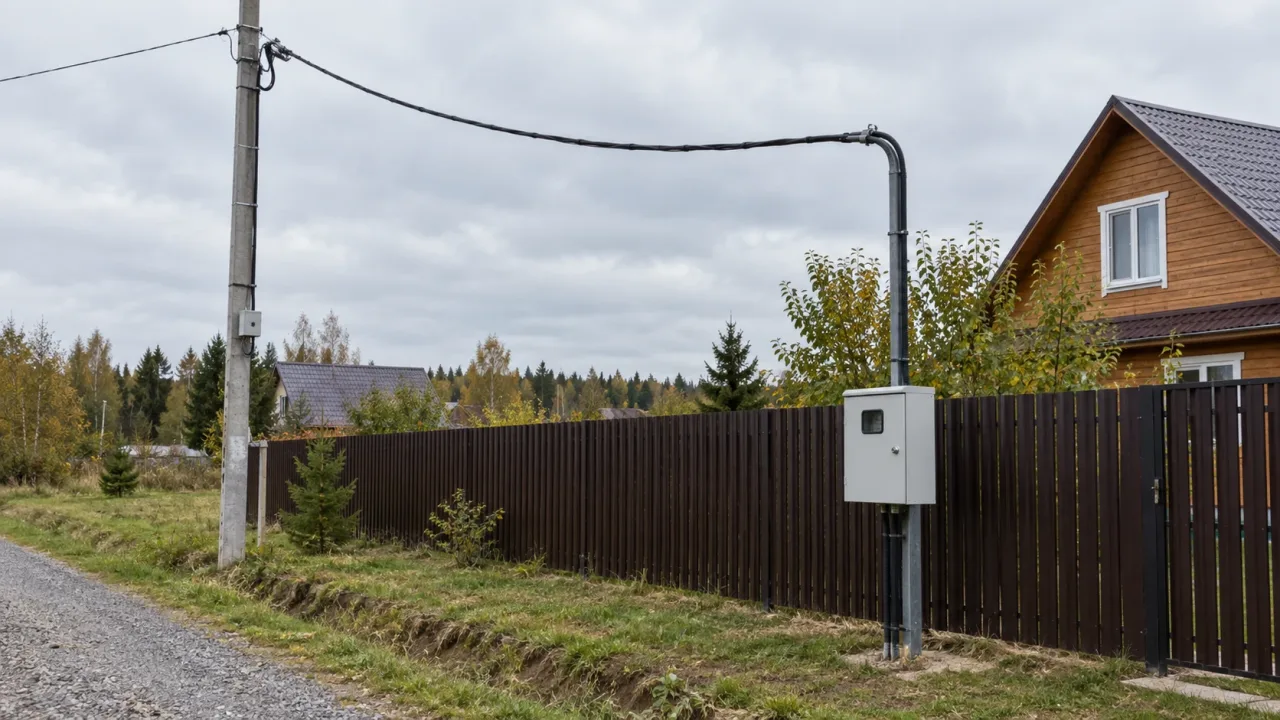

Опора линии и стойка со щитом учёта у загородного участка
Опору выбирают только после определения точки присоединения и получения технических условий

Главная ошибка — купить случайную железобетонную опору и поставить её «поближе к линии». При техприсоединении важны не бытовое название конструкции, а точка присоединения, граница балансовой принадлежности, технические условия и ответственность сторон.

Сначала выясните, чей это будет столб

Уличная опора линии электропередачи может принадлежать сетевой организации. Тогда заявитель не выбирает её по каталогу и не вмешивается в линию. Собственная промежуточная опора на участке может понадобиться, если расстояние до здания велико, воздушный ввод без неё не проходит по допустимым пролётам и габаритам или так предусмотрено проектом.

Трубостойка — это не полноценная замена любой опоре. Обычно это металлическая конструкция для подъёма точки крепления ввода или размещения щита учёта. Она не должна самовольно принимать нагрузку магистральных проводов и не может устанавливаться без расчёта фундамента, коррозионной защиты, заземления и допустимых расстояний.

Отдельная стойка со счётчиком у границы участка также решает другую задачу: обеспечивает место для аппаратов защиты и учёта. Требования к ней задаются техническими условиями и схемой подключения. Наличие шкафа не означает, что на его стойку можно подвесить любой кабель от дальней опоры.

Какие документы нужны до покупки опоры

Начинают с заявки на технологическое присоединение. В документах сетевой организации должны появиться точка присоединения, максимальная мощность, категория надёжности, уровень напряжения и мероприятия каждой стороны. Правила технологического присоединения прямо устанавливают рамки взаимодействия и содержат важную защиту заявителя: «Запрещается навязывать заявителю услуги и обязательства, не предусмотренные настоящими Правилами».

Перед заказом материалов соберите:

  • договор о технологическом присоединении и технические условия;
  • ситуационный план участка;
  • схему расположения дома, въезда и будущих построек;
  • сведения о выделенной мощности и числе фаз;
  • выбранный способ ввода — воздушный или подземный;
  • требования к прибору учёта и месту его установки;
  • проект или однолинейную схему, если они нужны для конкретного решения;
  • акт разграничения принадлежности и ответственности после выполнения работ.

Актуальную редакцию требований проверяют на дату работ. Правила и внутренние стандарты сетевой организации могут изменяться, поэтому старое подключение соседа не является готовым образцом.

Возможные варианты

Вариант Когда применяется Кто определяет параметры Что проверить
Существующая сетевая опора Точка присоединения назначена на действующей линии Сетевая организация Допустимость ответвления, место точки, ответственность сторон
Дополнительная железобетонная опора Нужен рассчитанный промежуточный пролёт Проектировщик и согласованная схема Марка опоры, заглубление, грунт, нагрузки, подъезд техники
Деревянная опора с пропиткой Допускается проектом и местными условиями Проектировщик Сертификация, защита от гниения, конструкция основания
Металлическая стойка или трубостойка Подъём точки ввода либо монтаж щита Проект и технические условия Сечение, фундамент, коррозия, заземление, нагрузка кабеля
Стойка учёта у границы Требуется доступный шкаф учёта Технические условия и схема Степень защиты шкафа, высота аппаратов, пломбировка, доступ
Подземный ввод Воздушный пролёт неудобен или запрещён Проектировщик и сетевая организация Кабель, труба, глубина, пересечения, защита и ввод в здание

Универсального ответа «нужен столб определённой высоты» нет. Высота зависит от рельефа, длины пролёта, стрелы провеса, пересечения проезда, расположения здания и точки крепления. Марка железобетонной опоры выбирается по расчётной нагрузке, а не только по длине изделия.

Железобетон, дерево или металл

Железобетонная опора

Железобетон устойчив к атмосферным воздействиям и часто используется в распределительных сетях. Но опора тяжёлая: требуются доставка, подъёмная техника, подготовка места и правильная установка. Случайный бывший в употреблении столб опасен скрытыми трещинами, повреждением арматуры и неизвестной несущей способностью.

Железобетон выбирают, если это предусмотрено проектом и есть возможность подъезда техники. До монтажа обследуют грунт, уточняют подземные коммуникации и выдерживают безопасную зону от действующей линии.

Деревянная опора

Современная деревянная опора — не обычное бревно. Она должна быть изготовлена для линий электропередачи, высушена, обработана защитным составом и иметь подтверждённые характеристики. Дерево легче, но срок службы зависит от качества пропитки, конструкции основания и увлажнения.

Самостоятельно срубленный ствол, строительный брус или старая телефонная опора не подходят. Нельзя оценить их остаточную прочность и устойчивость при ветровой нагрузке.

Металлическая стойка

Металл удобен для компактной трубостойки и шкафа учёта. Однако тонкая профильная труба может согнуться от натяжения провода или ветра. Нужны расчёт сечения и фундамента, защита от коррозии, электрическое соединение частей и заземление по проекту.

Металлическая стойка особенно требовательна к защите от случайного напряжения. Подключение заземляющего проводника и выбор аппаратов выполняют специалисты; использовать газовую, водопроводную трубу или арматуру забора как заземлитель нельзя.

Где ставят опору или трубостойку

Место выбирают так, чтобы обеспечить допустимый пролёт, габариты провода над землёй и проездами, доступ к щиту, безопасность обслуживания и возможность будущего строительства. Опора не должна мешать воротам, проезду пожарной техники, водоотводу и ремонту дороги.

До земляных работ нужно выяснить расположение:

  • газопровода и водопровода;
  • канализации и дренажа;
  • существующих силовых и слаботочных кабелей;
  • межевых знаков и границ участка;
  • охранных зон линий;
  • будущего фундамента, септика и скважины.

Даже на своей земле нельзя копать вслепую. Повреждение подземного кабеля или газа создаёт непосредственную угрозу жизни. Разметку коммуникаций заказывают до бурения или устройства котлована.

Воздушный или подземный ввод

Воздушное ответвление обычно дешевле и легче осматривается. Самонесущий изолированный провод устойчив к погоде, но требует правильной арматуры, натяжения и габаритов. Его нельзя крепить к дымоходу, случайному кронштейну, дереву или декоративной части фасада.

Подземный ввод не пересекает пространство над участком и удобен при строительстве дома в глубине. Зато нужны подходящий кабель, защита в местах механического риска, герметичный ввод и схема трассы. Обычная гофра для помещений не становится полноценной защитой в грунте. Место выхода кабеля у опоры и здания особенно уязвимо.

Критерий Воздушный ввод Подземный ввод
Стоимость старта Обычно ниже Земляные работы и защита повышают стоимость
Осмотр Неисправность видна Трасса скрыта, нужен план
Погода Ветер, обледенение, ветви Меньше влияние ветра
Механические риски Высотная техника, деревья Копка, движение грунта, вода
Внешний вид Провод заметен Кабель скрыт
Ремонт Доступ проще, но работы высотные Может потребоваться вскрытие трассы

Решение принимают не только по цене кабеля. Сравнивают полный комплект: опоры, арматуру, земляные работы, защитные трубы, восстановление покрытия и дальнейшее обслуживание.

Как проходит подключение

  1. Подайте заявку в сетевую организацию и получите договор с техническими условиями.
  2. Уточните точку присоединения и границу ответственности.
  3. Закажите схему или проект у квалифицированного специалиста, если он требуется.
  4. Согласуйте тип ввода, опору, шкаф и место учёта.
  5. Проверьте участок на подземные коммуникации.
  6. Приобретайте опору, кабель и арматуру только после утверждения решения.
  7. Выполните работы в пределах ответственности заявителя силами допущенной организации.
  8. Сетевая компания выполняет свою часть и фактическое присоединение в установленном порядке.
  9. Оформите акты, проверьте пломбы, параметры напряжения и работу защиты.

Не приближайтесь к действующей линии с лестницей, длинной трубой, арматурой, краном или буровой установкой. Даже без касания опасное сближение может привести к электрической дуге. Отключение и допуск организует владелец электроустановки.

Что входит в стойку учёта

Состав определяет проект, но обычно рассматривают герметичный шкаф, вводной аппарат, прибор учёта, ограничитель мощности при необходимости, защитные аппараты, клеммы и элементы заземления. Автоматика должна соответствовать выделенной мощности и сечению линии.

Шкаф выбирают для наружной установки с подходящей степенью защиты и температурным диапазоном. Его располагают так, чтобы показания и пломбы были доступны по условиям договора, но аппараты нельзя было случайно повредить воротами, автомобилем или снегом. Внутри не должно быть конденсата, открытых токоведущих частей и кустарных скруток.

Счётчик на опоре сети и щит заявителя — не всегда один и тот же объект. Не копируйте чужую компоновку: она могла быть выполнена по прежним условиям или иметь другую границу ответственности.

Скрытые расходы

Цена самого столба — лишь часть сметы. Часто забывают о доставке длинномерного груза, работе манипулятора, бурении, бетонировании, геодезической разбивке, проекте, арматуре для провода, шкафе, заземлении и восстановлении дороги.

Расход Почему возникает
Доставка и разгрузка Опора длинная и тяжёлая, обычный грузовик не подходит
Подготовка основания Грунт и нагрузка требуют рассчитанного заглубления
Линейная арматура Анкерные зажимы, кронштейны и крепёж подбирают к проводу
Щит и аппараты Уличное исполнение, селективность и пломбировка
Заземление Рассчитывается и проверяется измерениями
Проектные работы Нужны для нестандартной трассы и дополнительной опоры
Испытания Проверяются изоляция, петля, заземление и защитные аппараты
Охранные мероприятия Отключение, допуск и работа рядом с действующей линией

Частые ошибки владельцев участка

  • ставить столб до получения технических условий;
  • считать трубостойку универсальной опорой линии;
  • выбирать высоту «как у соседа» без учёта рельефа и пролёта;
  • применять обычную профильную трубу без расчёта;
  • размещать шкаф за воротами, которые перекрывают доступ;
  • крепить ввод к дереву, дымоходу или слабому фасаду;
  • вести кабель через чужой участок без оформленного права;
  • выполнять земляные работы без поиска коммуникаций;
  • самостоятельно подключаться к действующей линии;
  • путать монтаж своей части с фактическим присоединением сети.

Как проверить готовое подключение

Сверьте фактическую трассу с согласованной схемой. Осмотрите опору: она должна стоять без видимого крена, трещин и деформации; фундамент не должен быть размыт. Провод не касается ветвей, кровли и конструкций, крепёж соответствует проекту, а ввод защищён от перетирания.

В щите проверяют маркировку аппаратов, отсутствие оголённых частей, пломбы и защиту от воды. Электролаборатория выполняет предусмотренные измерения. Владелец получает документы о технологическом присоединении и понимает, где заканчивается зона сетевой организации и начинается его ответственность.

Итоговый выбор выглядит так: сначала официальная точка присоединения, затем проектная схема, и только потом конкретная опора. Если существующая линия позволяет сделать ввод без дополнительного столба, не нужно усложнять систему. Если опора необходима, её марку и установку рассчитывают специалисты — это несущая электротехническая конструкция, а не обычный элемент забора.

Частые вопросы

Какой столб нужен для подключения электричества к участку?

Тип опоры определяют после получения технических условий и выбора точки присоединения. Может применяться существующая сетевая опора, рассчитанная железобетонная или деревянная опора либо металлическая трубостойка. Универсальной марки и высоты для всех участков нет.

Можно ли поставить столб для электричества самостоятельно?

Самостоятельно выбирать место и выполнять монтаж рядом с действующей линией опасно. Опору устанавливают по согласованной схеме с учётом грунта, нагрузок и подземных коммуникаций. Фактическое присоединение выполняется в установленном сетевой организацией порядке.

Чем трубостойка отличается от электрического столба?

Трубостойка обычно поднимает точку крепления ввода или несёт шкаф учёта. Она не является автоматической заменой полноценной опоры линии и должна быть рассчитана на свою нагрузку, закреплена, защищена от коррозии и заземлена по проекту.

Нужен ли отдельный столб, если линия проходит рядом с участком?

Не всегда. Если технические условия разрешают ответвление от существующей опоры с допустимым пролётом и габаритами, дополнительная опора может не потребоваться. Окончательное решение зависит от назначенной точки присоединения и схемы ввода.

Как вам статья?
из 5 на основе оценок
Читайте нас в Telegram

Подписывайтесь, чтобы не пропускать свежие материалы, редакционные подборки и новые разборы для дома и загородной жизни.

А у вас был похожий опыт по теме статьи? Поделитесь наблюдением, спорным моментом или практическим решением в комментариях.
Все комментарии проходят проверку перед публикацией
